포항 AI 데이터센터 위치·착공 2026, 6,000억 투자 체크 4가지

포항 AI 데이터센터 위치와 수냉식 설비 대표이미지

포항 AI 데이터센터 위치는 포항시 남구 오천읍 광명일반산업단지입니다. 2026년 8월 제9호 지역활성화 투자 펀드 프로젝트로 선정됐으며, 6,000억원·수전용량 40MW 규모로 2026년 하반기 착공과 2028년 상반기 운영을 목표로 합니다. 관련주보다 먼저 확인할 공식 숫자와 일정 4가지를 정리했습니다.

간단 요약

  • 위치: 포항시 남구 오천읍 광명일반산업단지
  • 규모: 총사업비 6,000억원·수전 40MW·IT 부하 32MW
  • 일정: 2026년 하반기 착공·2028년 상반기 운영 목표
  • 주의: 공식 발표에 시공사·GPU·냉각·배터리 공급기업은 미공개


1. 포항 AI 데이터센터 위치와 착공 시기는?

기획예산처가 발표한 포항 AI 데이터센터 위치는 경북 포항시 남구 오천읍 광명일반산업단지입니다. 제9호 지역활성화 투자 펀드 프로젝트로 총사업비 6,000억원이 투입되며, 공식 발표 기준 2026년 하반기 착공해 2028년 상반기 운영을 시작할 계획입니다.

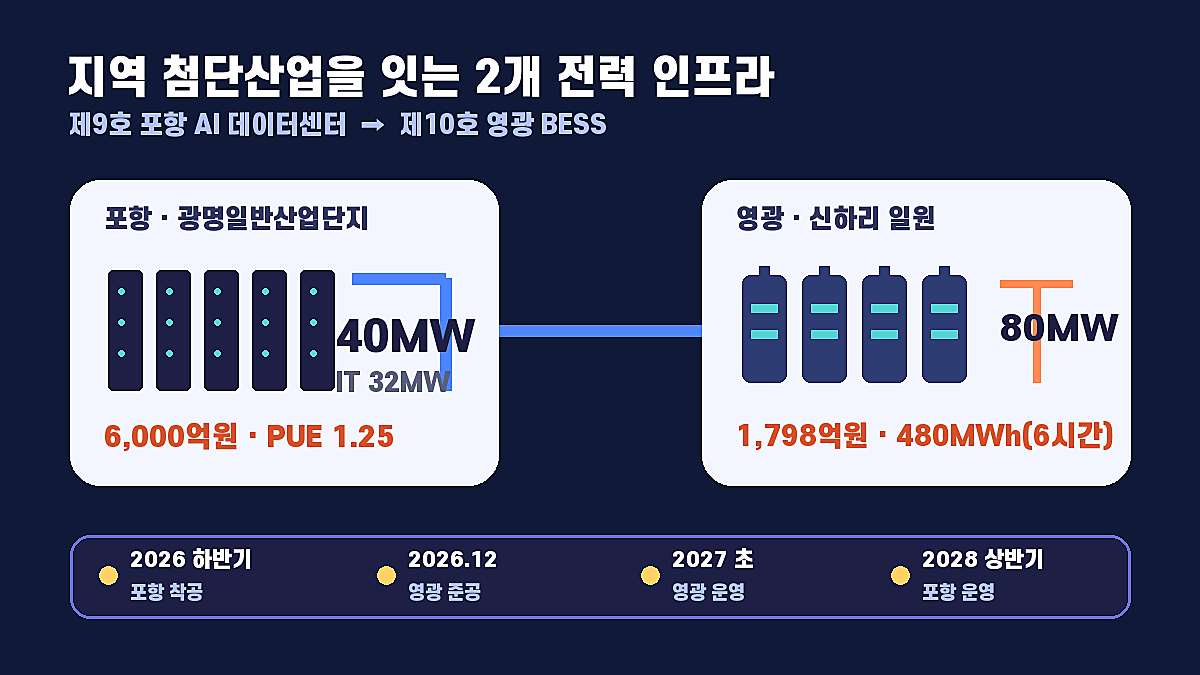

포항 AI 데이터센터 위치와 영광 BESS 규모 일정 비교

제9·10호 지역활성화 투자 펀드 프로젝트의 위치·용량·운영 일정

많이 헷갈리는 부분

검색 결과에는 5,500억원·2027년 운영 등 과거 숫자도 보입니다. 이 글은 2026년 8월 6일 제9호 프로젝트 선정 발표의 6,000억원·2028년 상반기 범위를 기준으로 하며, 다른 단계나 확장 보도와 숫자를 섞지 않습니다.

2. 40MW·PUE 1.25가 의미하는 투자 규모

센터는 수전용량 40MW, 실제 IT 장비 부하 32MW의 GPU 기반 수냉식 시설입니다. PUE 예시 계산은 40MW ÷ 32MW = 1.25입니다. 1에 가까울수록 서버 외 냉각·전력설비에 쓰는 전력이 적다는 뜻입니다.

포항 AI 데이터센터 위치 프로젝트 수냉식 냉각 배관 설치 장면

AI 데이터센터의 고밀도 서버와 수냉식 설비를 설치하는 현장 재현 이미지

확인 숫자 공식 발표 읽는 방법
수전용량 40MW 시설 전체가 받을 수 있는 전력
IT Load 32MW GPU 등 IT 장비에 쓰는 전력
PUE 1.25 40÷32, 낮을수록 효율적
사전 수요 20MW 총 수전용량의 50%

확정된 것과 남은 변수를 구분하세요

전력 확보와 주요 인허가 완료, 20MW 수요 확보는 사업 진행 가능성을 읽는 근거입니다. 다만 향후 실제 가동률·임대단가·운영수익까지 보장하는 수치는 아닙니다.



3. 영광 BESS 480MWh와 무엇이 다른가?

같이 선정된 제10호 영광 배터리 에너지저장장치는 총사업비 1,798억원, 최대 방전용량 80MW, 저장용량 480MWh입니다. 80MW 기준 6시간 전력을 공급할 수 있고, 2025년 체결한 전력거래소 15년 장기계약을 바탕으로 운영됩니다.

포항은 AI 연산 수요를 처리하는 전력 소비형 디지털 인프라이고, 영광은 재생에너지 잉여전력을 저장했다가 공급하는 전력망 인프라입니다. 영광은 2026년 12월 준공, 2027년 초 운영이 목표여서 두 사업의 수익 구조와 위험 요인을 같은 잣대로 보면 안 됩니다.

구분 포항 AI 데이터센터 영광 BESS
총사업비 6,000억원 1,798억원
핵심 용량 수전 40MW·IT 32MW 방전 80MW·저장 480MWh
운영 기반 AI 연산 수요 20MW 확보 전력거래소 15년 계약
운영 목표 2028년 상반기 2027년 초

4. AI 데이터센터 관련주를 찾기 전 확인할 4가지

이번 공식 발표에는 시공사, GPU 공급사, 냉각설비 업체, 상장 배터리 공급사가 공개되지 않았습니다. 따라서 특정 회사를 포항 AI 데이터센터 관련주나 영광 ESS 수혜주로 확정하는 것은 근거가 부족합니다. 전력기기·수냉식 냉각·서버랙·건설·배터리 업종의 사업 기회와 개별 기업 수주는 구분해야 합니다.

공시 확인 순서 4단계


  • 프로젝트 SPC와 실제 계약 상대방이 공개됐는지 확인합니다.

  • 기업 공시에서 계약금액·기간·매출 대비 비중을 대조합니다.

  • 단순 MOU인지 확정 수주·공급계약인지 구분합니다.

  • 착공·전력 인입·준공·가동률을 분기별로 다시 확인합니다.

정부는 현재까지 8,000억원 규모 모펀드로 10개 사업, 총 4조4,000억원의 프로젝트를 선정했다고 밝혔습니다. 모펀드가 위험을 나누고 민간자금을 끌어들이는 구조이지, 개인이 가입하는 펀드나 특정 종목 매수 신호는 아닙니다.



✅ 결론

포항 AI 데이터센터 위치·착공 정보를 볼 때는 6,000억원, 40MW, PUE 1.25, 20MW 사전 수요를 한 묶음으로 확인하세요. 투자 판단은 발표만 따라가기보다 실제 계약 상대방 공시와 2026년 하반기 착공, 2028년 상반기 가동 여부를 순서대로 점검하는 편이 안전합니다.

FAQ — 자주 묻는 질문

Q1. 포항 AI 데이터센터 위치는 어디인가요?

경상북도 포항시 남구 오천읍 광명일반산업단지입니다. 공식 제9호 프로젝트 범위의 위치입니다.

Q2. 포항 AI 데이터센터는 언제 착공하고 운영하나요?

2026년 하반기 착공, 2028년 상반기 운영 개시가 공식 목표입니다. 공사 진행에 따라 실제 일정은 달라질 수 있습니다.

Q3. 포항 AI 데이터센터 관련주는 어디인가요?

제9·10호 선정 발표에는 상장 시공사나 GPU·냉각·배터리 공급기업이 공개되지 않았습니다. 별도 계약 공시 없이 특정 회사를 확정 수혜주로 단정하기 어렵습니다.

Q4. 영광 BESS 480MWh는 얼마나 공급할 수 있나요?

최대 방전용량 80MW 기준으로 6시간 전력을 공급할 수 있는 저장용량입니다.

※ 작성 기준일: 2026년 8월 6일. 기획예산처 ‘지역활성화 투자 펀드 제9·10호 프로젝트 선정’ 보도자료와 2026년 운영계획을 기준으로 작성했습니다. 사업비·착공·준공·운영 일정은 계획이며 향후 변경될 수 있습니다. 이 글은 특정 종목의 매수·매도를 권유하지 않습니다.
